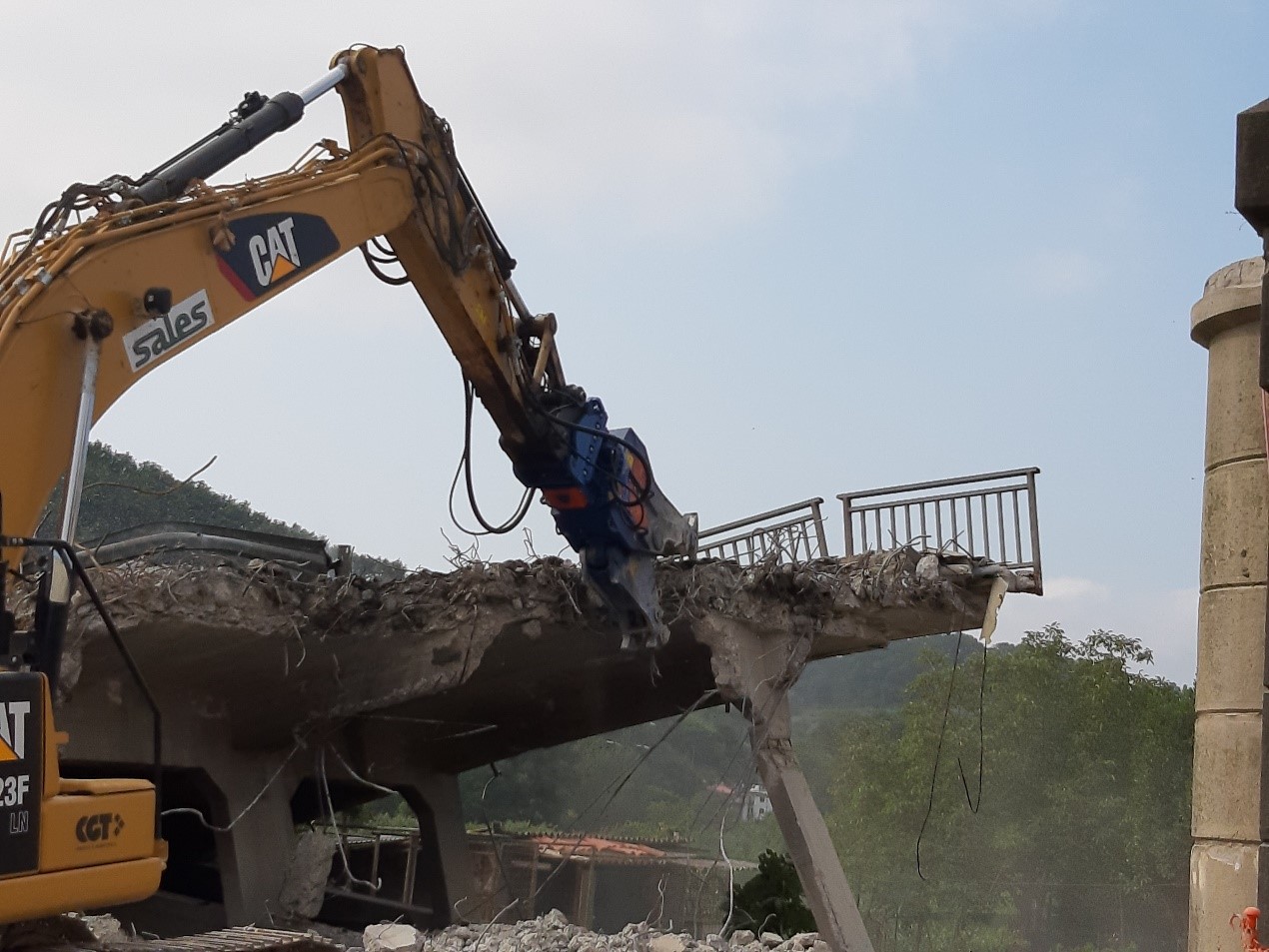

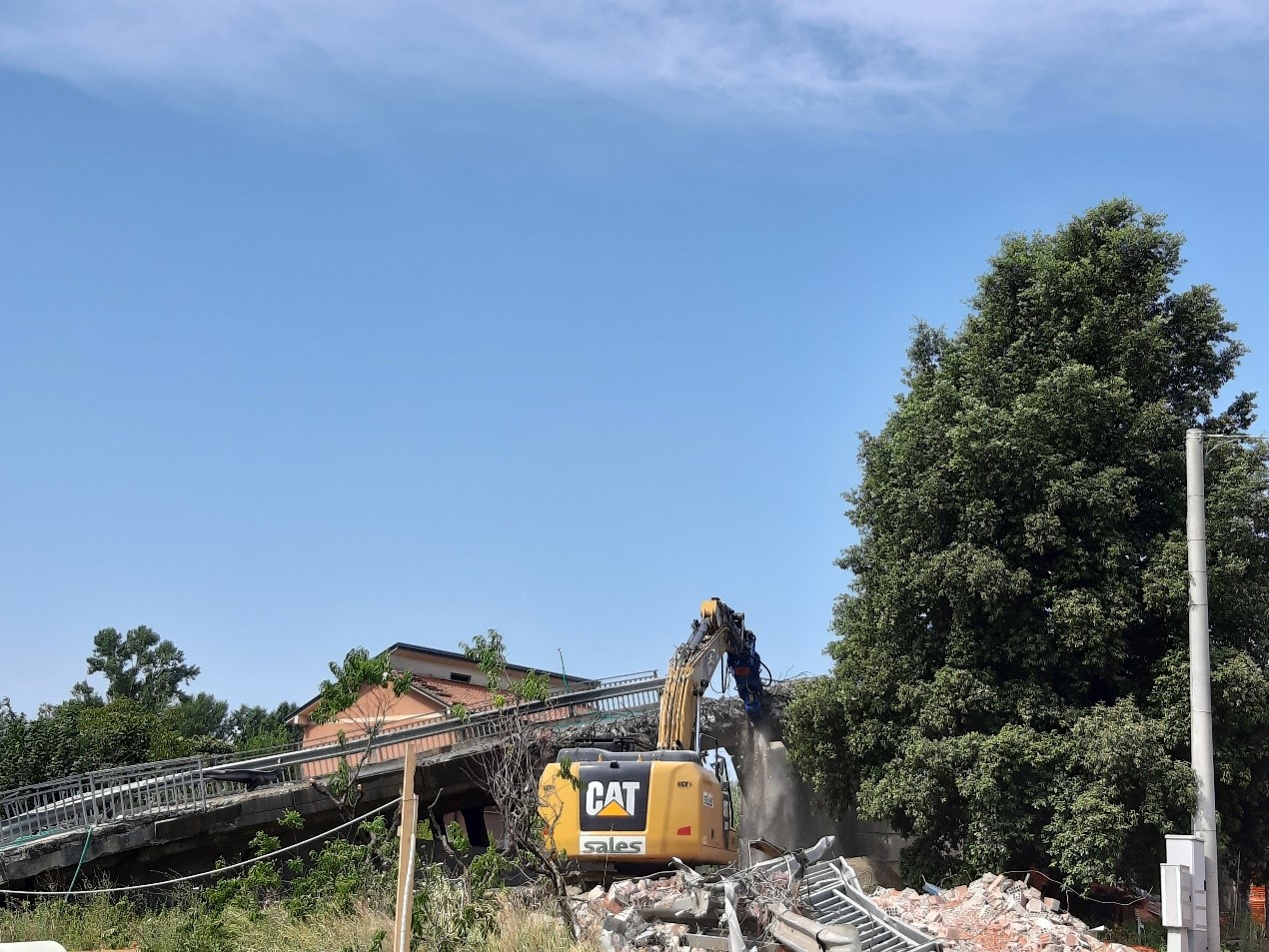

A seguito del via libera per l'ingresso ed operazioni sull'area è stata avviata la demolizione della spalla lato Albiano del ponte crollato.
Terminata la rimozione ed effettuati i lavori preparatori prenderanno avvio le lavorazioni di fondazione della spalla del nuovo ponte.

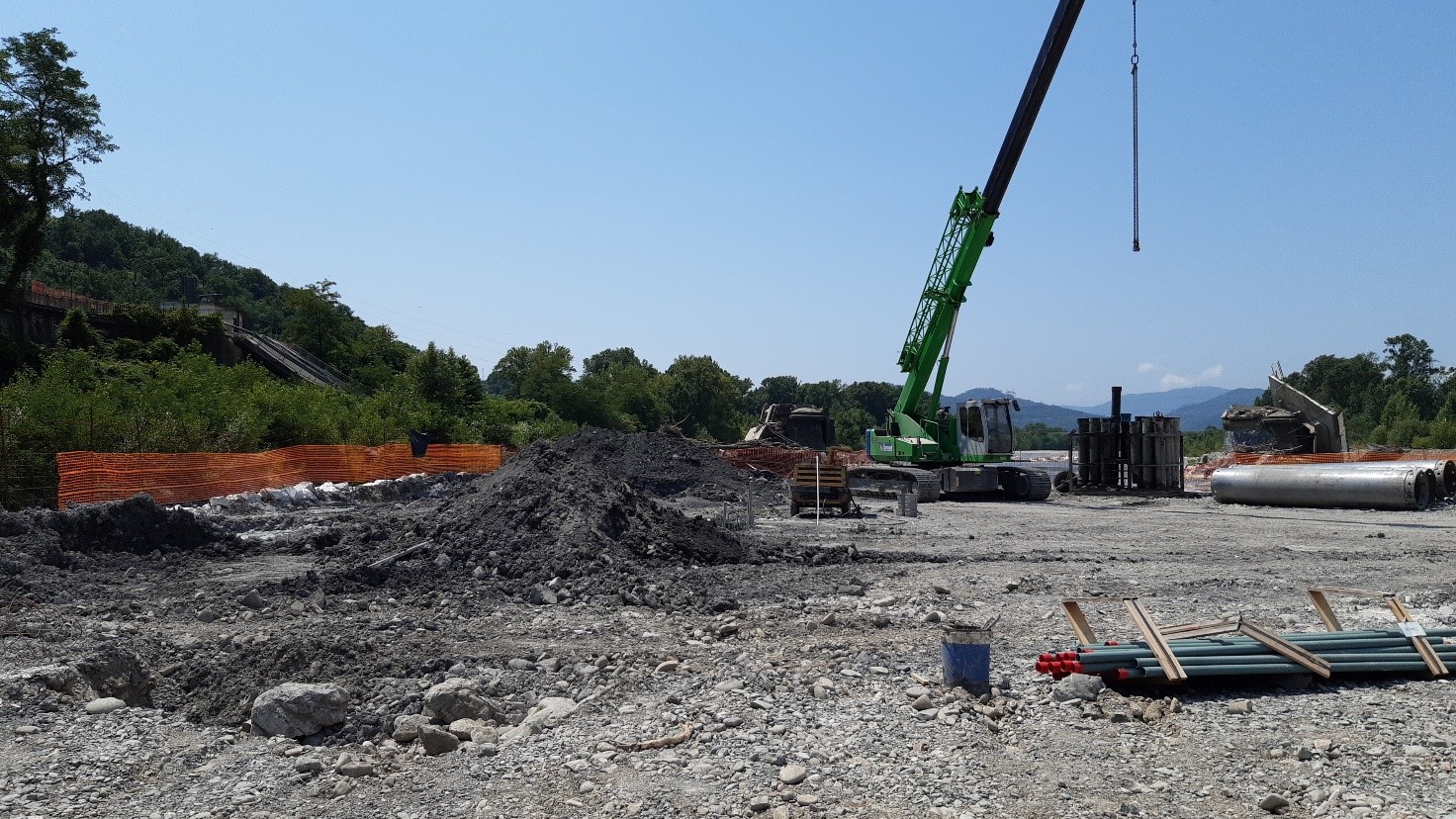

Nel cantiere di alveo questa settimana sono stati terminati anche i pali della pila numero tre mentre proseguono anche i lavori sulla spalla lato Caprigliola per la rotatoria di intersezione con la S.S. 62.
Sulle pile uno e due proseguono, essendo prossime al termine, le esecuzioni del jet grouting e preparazione delle prossime lavorazioni per l'elevazione delle pile.

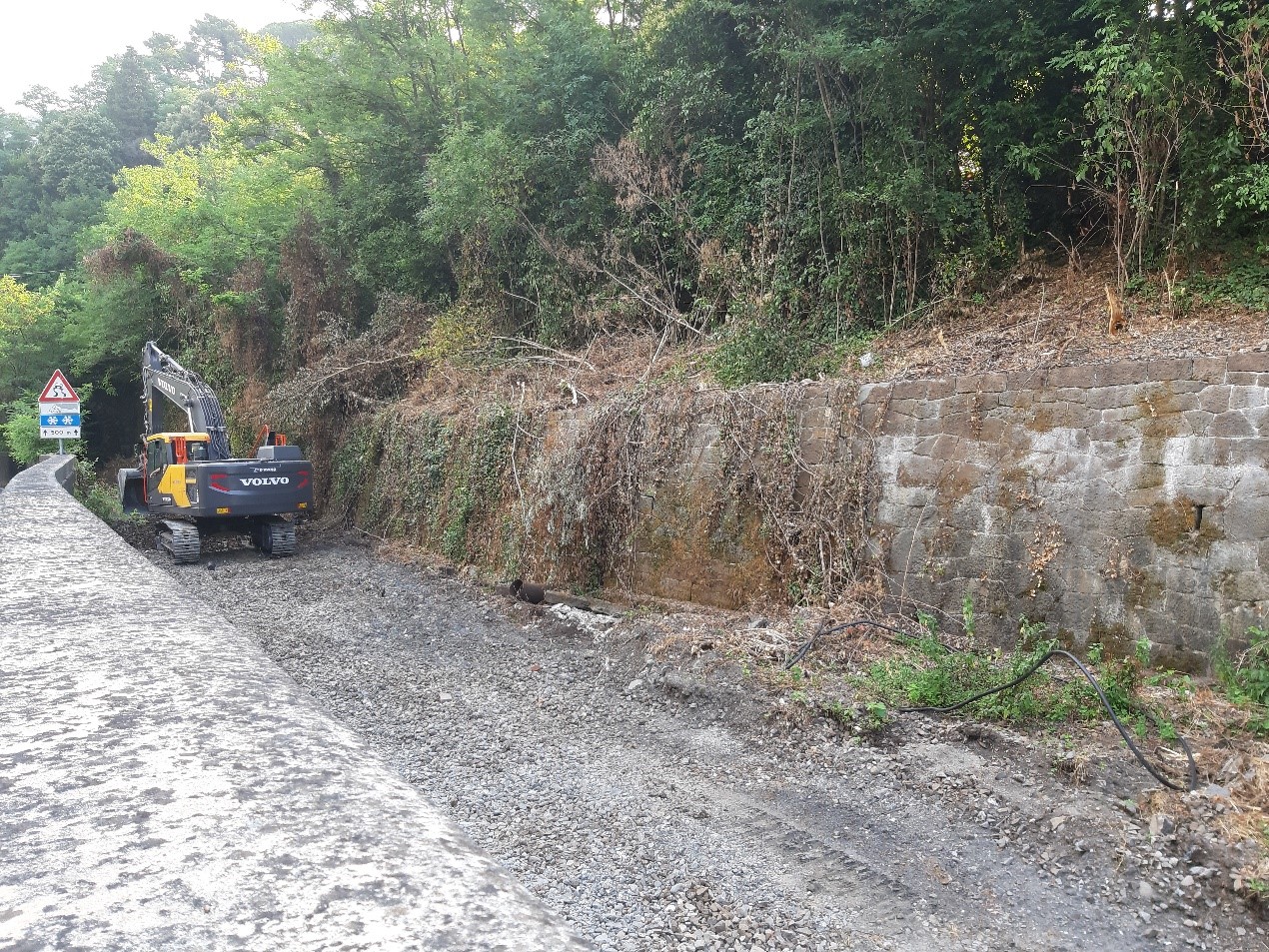

Sulla sponda di Caprigliola sono in esecuzione le operazioni di bonifica da ordigni bellici sia per l'area spondale che sulla ex linea ferroviaria.
